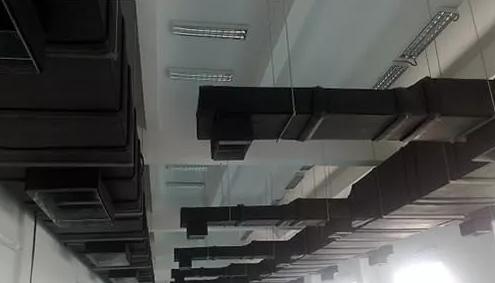

歡迎進入寧波市鎮海国产麻豆视频風管有限公司官方網站!
一、準備工作
(1)確定當場土建工程構造已竣工,無很多工程施工自來水狀況產生。
(2)確定風管上邊管路、電氣設備、消防安全等技術專業工程施工基礎完畢,以防很多交叉作業毀壞隔熱保溫。
(3)風管安裝係統結束,經自查品質達標,並向工程監理送檢達標,申請辦理完裝修隱蔽工程檢查記錄。
(4)空調機組透風量檢測達標。
(5)工程施工所要用各種各樣原材料已到聲,其材料證明文件與合格證齊備,各類指標值合乎設計方案規定,緯向工程監理送檢達標,準予應用。
(6)工程施工用的人字梯、鐵架子,照明設備等經查驗齊備靠譜。
二、加工工藝具體描述
A.工程項目中一般依照設計方案規定保溫隔熱材料。對清潔風管一般選用阻燃網膜囊橡塑保溫板保溫隔熱材料,排煙係統風管一般選用難燃的鋁鉑防火岩棉板,加工工藝以下:
![]()
B.保溫隔熱材料規格型號應合乎設計方案規定,並具備合格證書等品質證明材料。
C.開料要精 確。激光切割麵能齊平,在裁板時要使水準正垂麵鋼筋搭接懲處短麵兩頭上在房梁上。
D.點膠薄厚要勻稱,不可沉積、流蕩。
E.保溫隔熱材料鋪覆粘合密不可分,無牆麵空鼓,接縫處密不可分無外露。
三、施工技術
1、網膜囊橡塑保溫板隔熱保溫生產流程
(1)首先將風管表層擦洗整潔,擦去表層的塵土和存水並使其幹躁。
(2)依據風管規格剪裁保溫隔熱材料。
1)保溫隔熱材料開料時,要留意使其2個長邊捏住長邊,對方形的風管使得其上下麵捏住2個立邊。
2)剪裁網膜囊橡塑保溫板板時能夠應用壁紙刀,刀頭的長短要適合並使其維持銳利,裁割時用勁要適當勻稱,橫斷麵要整平。
3)對過廳、展覽廳等關鍵的場地處的明露風管,為保證 激光切割橫斷麵光滑美觀大方,剪裁聚乙烯板時可應用手執砂輪切割機。
(3)在管表麵和網膜囊橡塑保溫板板上各自勻稱刷上401膠,稍候片刻待其微幹後將其黏合上。
(4)用硫化橡膠錘輕打網膜囊橡塑保溫板板,尤其是風管四角處,使其與風管粘緊。
(5)對隔熱保溫外型開展查驗,若有不適合之處立即修複。
2、鋁鉑防火岩棉板隔熱保溫生產流程
(1)首先將風管表層擦洗整潔,擦去表層的塵土和存水並使其幹躁。
(2)粘接保溫釘
1)隔熱保溫薄厚為30㎜,采用60㎜長的鋁質保溫釘。
2)將401膠各自擦抹在風管表麵和保溫釘的粘接表麵,稍候片刻待其微幹後將其沾到。
3)保溫釘的粘接相對密度為:風管側邊、下邊12隻/㎡,上邊9隻/㎡。釘與釘間隔不超450㎜,距風管邊沿不超75㎜。
4)粘釘24h後,輕輕地用勁牽扯保溫釘,不鬆脫掉下來時,即可鋪覆保溫隔熱材料。
(3)剪裁鋁鉑防火岩棉板。裁料時應用鋼鋸條,要使保溫隔熱材料的長邊捏住長邊,一小塊的保溫隔熱材料要盡可能應用在風管的上水準表麵。

(4)鋪覆鋁鉑防火岩棉板
1)將裁好的鋁鉑防火岩棉板輕輕地貼在風管上,略微用勁使保溫釘穿出防火岩棉板,經查驗精 確後,用保溫釘旋蓋將其固定不動。旋蓋應緊鬆適當,勻稱卡緊。
2)長出旋蓋的保溫釘彎折回來鋪平。
3)保溫釘鋪覆時要使縱、橫縫分開,板間接縫要嚴實整平。
4)對風管的法蘭盤處要獨立開展靠譜的隔熱保溫。
5)對大邊超過1200㎜的風管,在隔熱保溫外每過500㎜加塑料打包帶一道。塑料打包帶與風管四角相接處設短白鐵皮包邊。
(5)粘鋁箔膠帶。防火岩棉板的接縫要用鋁箔膠帶封嚴。膠布總寬平接縫處為50㎜,風管拐角處為80㎜。膠帶時要用勁勻稱適當,使膠布牢固地黏貼在鋁鉑防火岩棉板表麵,不可出現脹裂和掉下來。
(6)纏玻璃纖維布
1)玻璃纖維布的寬幅應是300~500㎜,盤繞時應使其相互之間鋼筋搭接一半,使保溫隔熱材料表麵產生雙層玻璃纖維布盤繞。
2)一般 剪出的玻璃纖維布有一邊是毛刺,應用時要留意務必將毛刺壓在裏麵,便於美觀大方。
3)玻璃纖維布的搖頭晃腦要用粘膠堅固定。
4)對一些彎管、三通、變徑管等處,盤繞時要留意尼龍布料整平、緊鬆適當,必需時能用膠將布粘緊在保溫材料上。
(7)刷防火漆。最終在夾層玻璃尼龍布料刷防火漆二遍。刷油漆時要順玻璃纖維布的盤繞方位刷塗,鍍層應嚴實勻稱,並留意采用必需的防護措施,以防環境汙染其他位置。
(8)隔熱保溫業務外包鍍鋅鋼板。潔淨空調機房內的風管黏貼鋁箔膠帶後已不纏玻絲布,隻是包鍍鋅鋼板。
1)按風管隔熱保溫後的規格剪裁白鐵皮,留意按鋼筋搭接方法讓給容量。
2)白鐵皮要從下向上開展安裝,鋼筋搭接處選用自攻螺釘固定不動,自攻螺釘間隔為120㎜。
3)彎管、三通、變徑管等隔熱保溫後要維持原來樣子,白鐵皮安裝要弧形勻稱,搭接縫處在風管的同方向。
4)為確保白鐵皮安裝外型整平,對尺寸較大風管可選用與隔熱保溫薄厚等厚的建築木方釘成架構,將白鐵皮用自攻螺釘固定不動在木架構上。
四、產品質量標準
1、確保新項目
(1)保溫隔熱材料的材料、規格型號及防火安全特性務必合乎設計方案和防火安全規定。要檢查原材料的達標證明文件。
(2)風管與機器設備接口處及其易造成冷凝水的位置,務必隔熱保溫優良、嚴實、無間隙。
2、基礎新項目
(1)聚乙烯板隔熱保溫應合乎下列要求:黏貼堅固,接縫用膠填嵌圓潤、密實度,接縫勻稱齊整、整平一致,豎向縫分開。
(2)防火岩棉板隔熱保溫應緊靠風管表層、捆紮堅固、緊鬆適當。
(3)玻璃纖維布保護層厚度應緊鬆適當,鋼筋搭接總寬勻稱,整平美觀大方。
(4)鍍鋅鋼板維護應鋼筋搭接順流水方位,總寬適合,插口整平,固定不動堅固,鋼筋搭接總寬勻稱,外觀設計美觀大方。
(5)電動風閥隔熱保溫後要不防礙實際操作,開閉標示確立、清楚。
3、容許誤差新項目
五、文明施工
(1)堆積保溫隔熱材料的場所一定要采用靠譜的對策,要放到房間內並與路麵空架。
(2)鍍鋅鋼帶、玻璃纖維布、保溫釘及隔熱保溫膠乖原材料要存處倉庫,隨時使用隨領,下班立即退庫。
(3)管道試壓時要留意查驗,避免 很多滲水侵泡隔熱保溫。
(4)禁止在隔熱保溫後的風管上人上人,行走。
六、應留意的難題
(1)隔熱保溫的各工藝流程必須搞好查驗,辦理辦理手續,隔熱保溫前和纏玻璃纖維布前都是有要做隱敝查驗,搞好紀錄。
(2)粘保溫釘時要適度考慮到室溫給與充足的幹固時間。保溫釘未粘牢時要防止磕磕碰碰,防止掉下來。
(3)玻璃纖維布的搖頭晃腦一定要粘緊,避免 疏鬆。
(4)刷防火漆時要采用靠譜對策,防止環境汙染牆壁和路麵。
